Som noget nyt har vi valgt, at vise fremgangen i byggeriet ved at lægge den nyeste udvikling øverst på siden. Det vil spare jer der kigger med jævnligt, at skulle scrolle helt til bunden hver gang der kommer nyt. Nye på siden bør læse siden fra bunden og op.
26-11-25
Så nåede vi frem til dagen hvor nybyggeriet blev overdraget fra entreprenøren, Svend Arndal til Kolding Kirkecenter. Byggeriet blev afleveret med et minimum af mangler, og dem der var, var i den helt lille småtingsafdeling. Og så blev byggeriet faktisk afleveret ca. 3 uger før oprindeligt planlagt. Det er højst usædvanligt. Det har været en fornøjelse at have Svend Arndal som hovedentreprenør, og der skal lyde en stor tak til ham og hans håndværkere for deres store arbejde og engagement ligesom der også skal lyde et stort tak til Arkitekt Kenneth Post fra Felthaus Arkitekter for det gode samarbejde. Men mest af alt skal der lyde en tak til Gud for inspiration og lederskab i hele processen – både praktisk, økonomisk og åndeligt.
16-11-25
Så er gulvene færdige. Solen skinner jo af og til i Danmark, og det gjorde den også da disse billeder blev taget. Derfor er det lidt svært at se melleringen i gulvet, men det er der, og fremtræder tydeligt når man står på gulvet. Og nu nærmer vi også afleveringen så vi kan gå i gang med indretning og opsætning af lydudstyr. Så stay tuned.




13-11-25
Så sker der igen ting og sager der virkelig kan ses. Man er i fuld gang med at lave gulvbelægning i hele tilbygningen og i mellemgangen, som ses her. Bare rolig, det er ikke den endelige farve. Det er kun en primning af gulvet, og den rigtige farve kommer på i løbet af idag, og to gange topcoat kommer på i morgen, og så er gulvene færdige.

I salen er der brugt en anden farve primer, så det ser knap så vildt ud. Læg mærke til lamperne i loftet. De giver et fantastisk lys, som kan dæmpes fra teknik pulten bag i salen (der hvor man kan se der stikker ledninger ud af væggen midt for.)

08-11-25
Lige et lille kig på indgangs- og facadebelysningen efter mørkets frembud.

31-10-25
Nu går det stærk. Lofterne er oppe. Der mangler kun de felter hvor der skal hænge lamper – og akustikken er helt anderledes end inden Rockfon pladerne kom op.


27-10-25
Der sker fortsat en del selv om noget af det ikke er så synligt – f.eks. færdigmontering m.m. af ventilationsanlægget. Men nu er man også igang med lofter, og så sker der noget. I løbet af et par dage er kantlister og en stor del af gitterkonstruktionen til loftpladerne oppe at hænge.

10-10-25

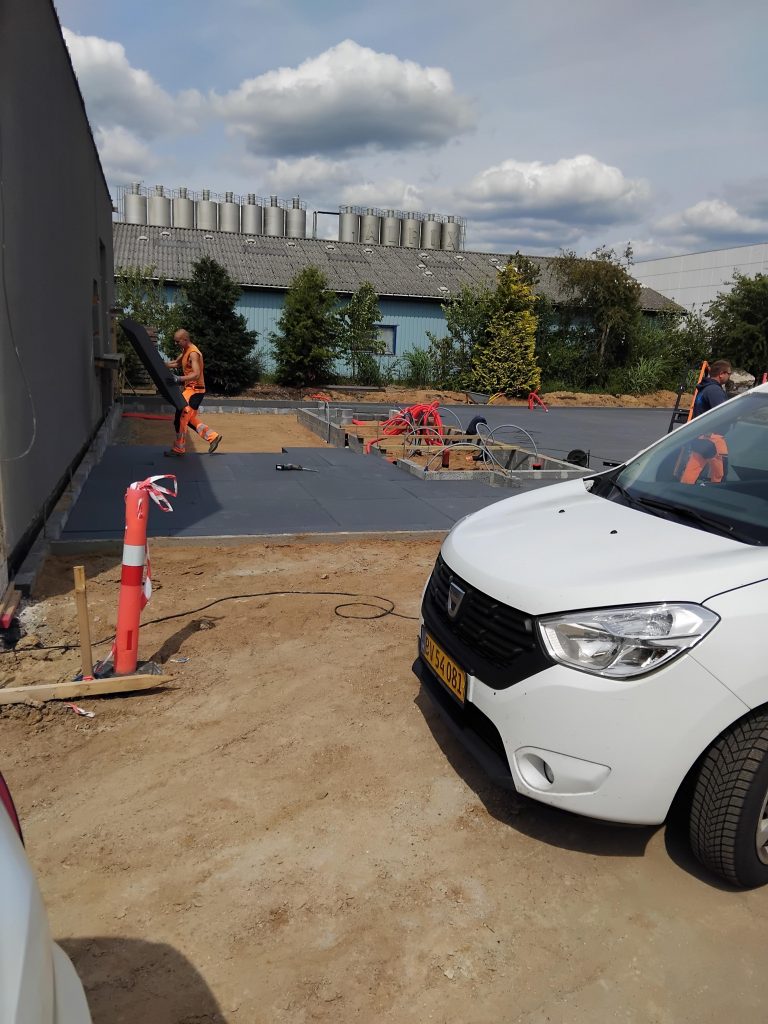

Igen er der sket en hel del. Først får I lige et billede af facaden med hjørner og kantlister monteret. Så er der et billede af et af toiletterne hvor der nu er lagt fliser.

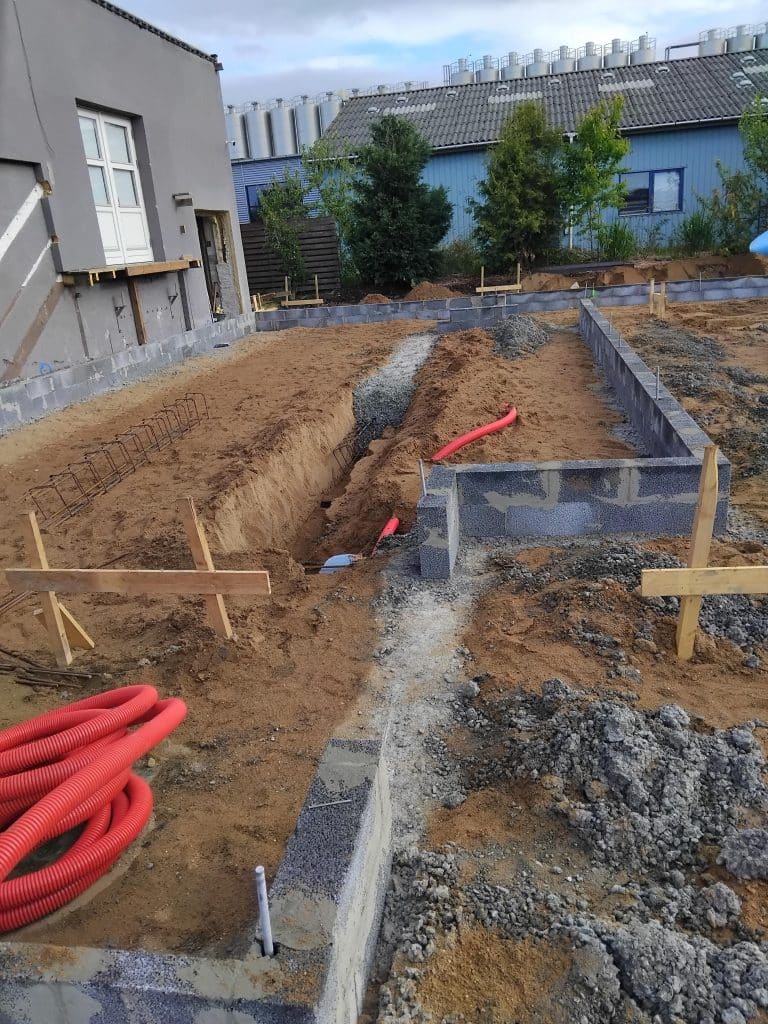

Så kommer der en lille fortælling om det første (forhåbentlig eneste) kvalitetsproblem vi er rendt ind i. Det har vist sig, at den beton der er blevet leveret til støbning af undergulvene ikke har overholdt kvalitetskravene, men indeholdt en del ler lignende klumper som har forårsaget masser af små huller i overfladen. Da der skal lægges polyurethan topbelægning (en flydende, fugefri kunststofbelægning) som kræver et helt plant og glat underlag, så har man været nødt til at lave nogle ekstra behandlinger af gulvet så slutkravet er overholdt. Det er ikke noget der kommer til at påvirke byggeriets pris i forhold til Kolding Kirkecenter, men det skulle jo passes ind i tidsplanen. Og det er det blevet her i ugen op til efterårsferien. Først er gulvet blevet slyngrenset med en stor maskine der pisker små stålkugler mod gulvet og fjerner alle svage steder og åbner de skjulte huller (dem var der rigtig mange af). Al løs materiale – inkl. støv – bliver suget op af maskinen. Derefter bliver gulvet primet med en epoxy primer der helt lukker huller og porer i betonen. Næste behandling er at drysse fint sand i den våde primer, og så skal det hærde. Når det er hærdet bliver det hele spartlet over med 5 m.m. flydespartel, og som I kan se på reflektionerne i gulvet på billederne, så bliver gulvet nærmest som et spejl. På et af billederne kan I se en stor, firkantet kasse i en trailer. Det er en generator, som var nødvendig fordi kirkens elinstallationer simpelthen ikke kunne levere strøm nok.
01-10-25
Så er der sket lidt igen – faktisk en hel del, men det er svært at se. Ud over, at der er ryddet rigtig pænt op, så har maleren været igang. Nu er der spartlet i hele den nye bygning, men ikke nok med det, der er også malet vægge.
11-09-25
Der sker fortsat noget. De store ventilationsrør er kommet op i salen, og hvis man kigger godt efter, så kan man på det ene billede få øje på en maler der er ved at spartle vægge.


31-08-25
Det går fortsat fremad med hastige skridt. Vægge og lofter er beklædt med gips, og bag/over gipsen er der isoleret. Bygningens facadebeklædning er tæt på færdig. Det store ventilations anlæg er på plads i teknikrummet. Toiletrum er etableret, omend det varer lidt før de kan tages i brug – men det kommer. Og så kan man på billederne herunder få et indtryk af rummenes størrelser. Ja, der sker noget. Så hold øje med siden her da der løbende kommer nyt.
15-08-25
Byggeriet har stået lidt stille i sommerferien, men efter den indsats håndværkerne gjorde lige før sommerferien med at få bygningen rejst til tiden, så havde de også fortjent lidt ferie. Men nu er der gang i den igen, og her efter sommerferien er der blevet isoleret indvendigt, og man er igang med at føre kabler rundt til lampesteder og stik m.m. i sal og foyer. Samtidig gør man klar til at montere facade beklædningen.
24-06-25

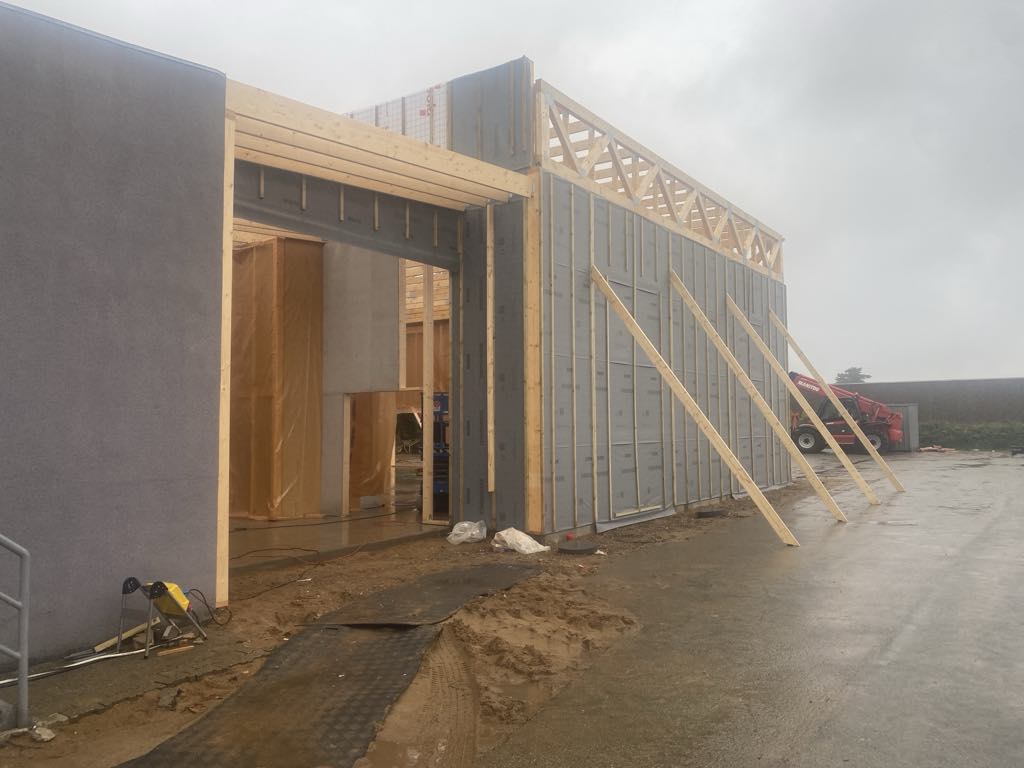

Allerede efter 3 arbejdsdage er væggene oppe. Det går stærkt.

23-06-25
De er fuld igang med at sætte væggene op.

19-06-25

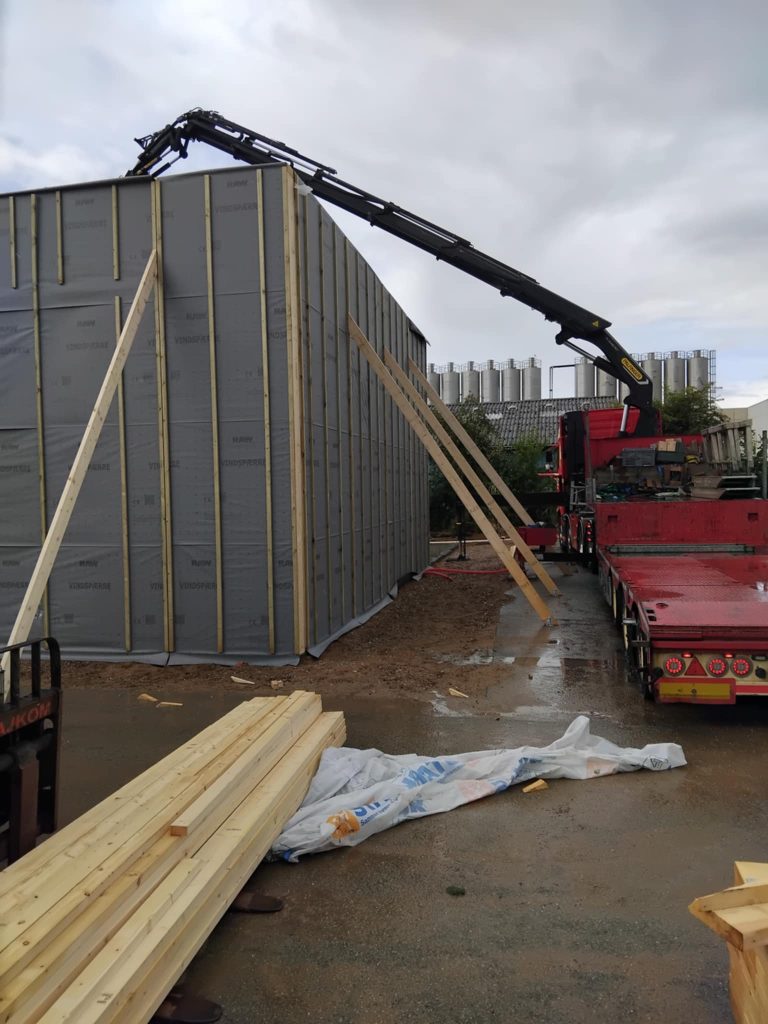

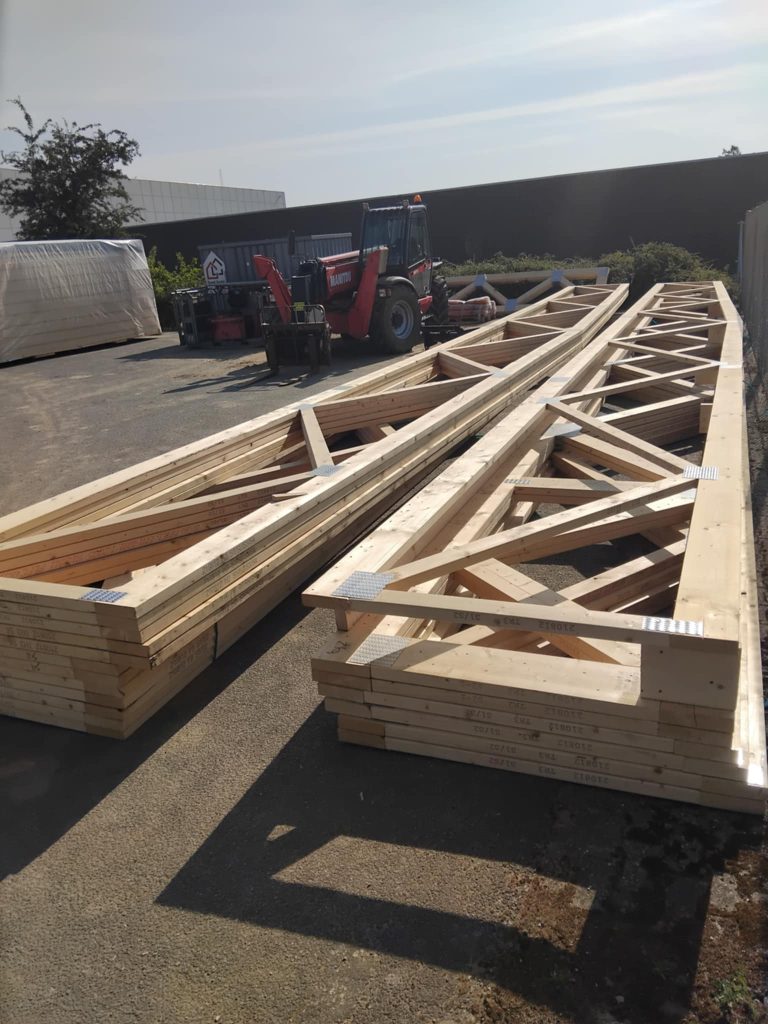

Så er lastbilen kommet med en hel læs spær


16-06-25

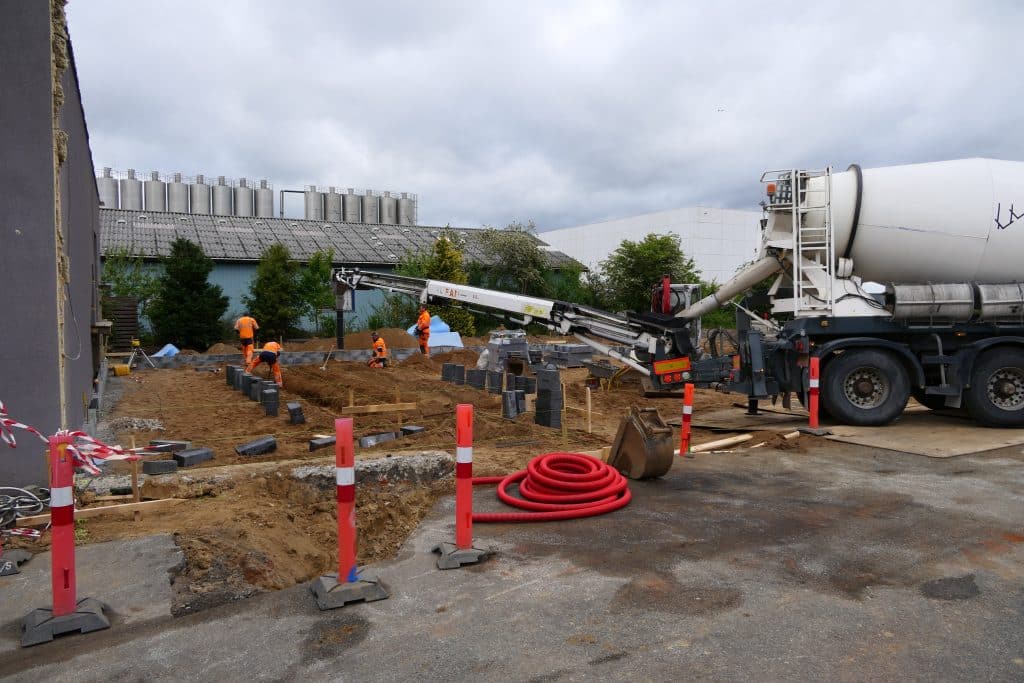

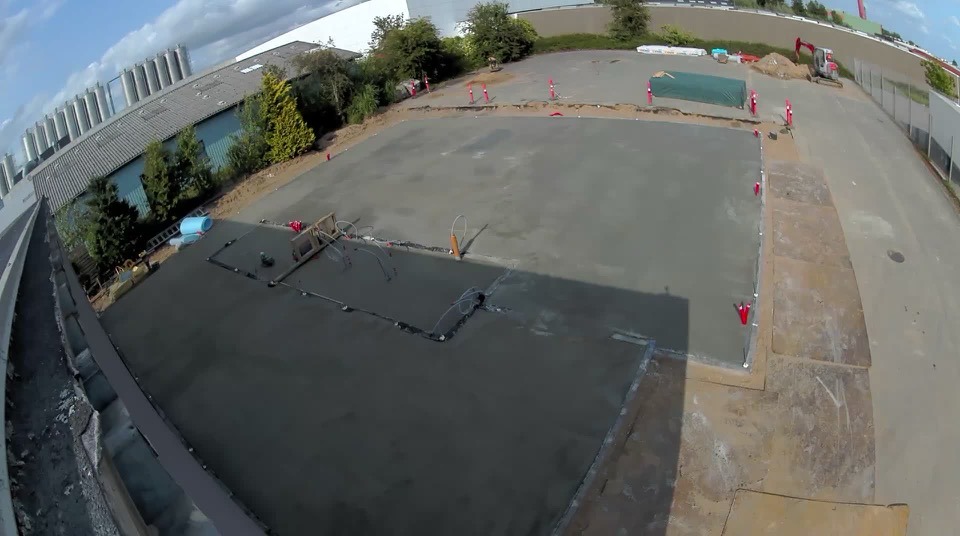

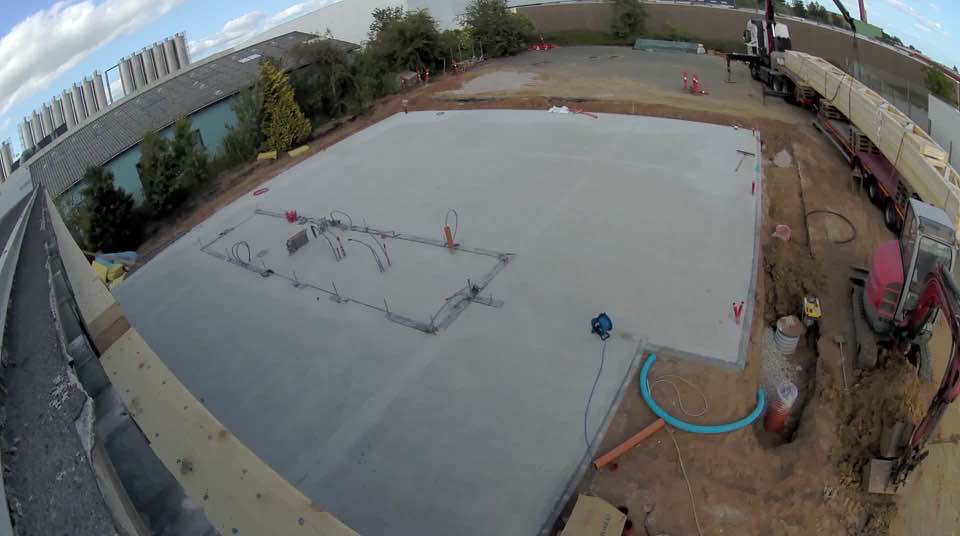

Så nu hvor gulvvarmen er lagt, er der støbt gulv

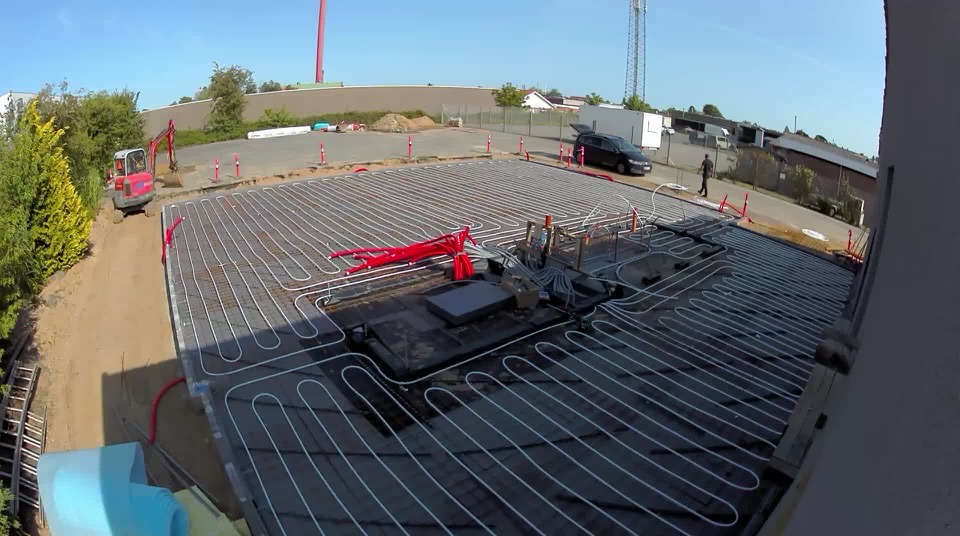

11-06-25

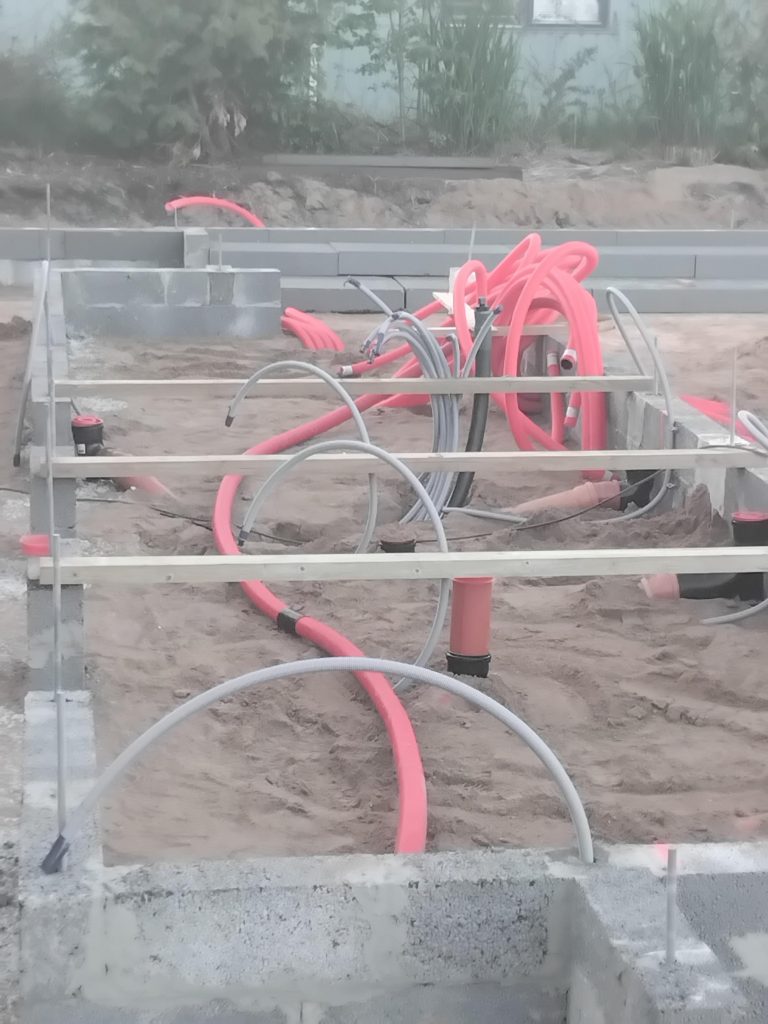

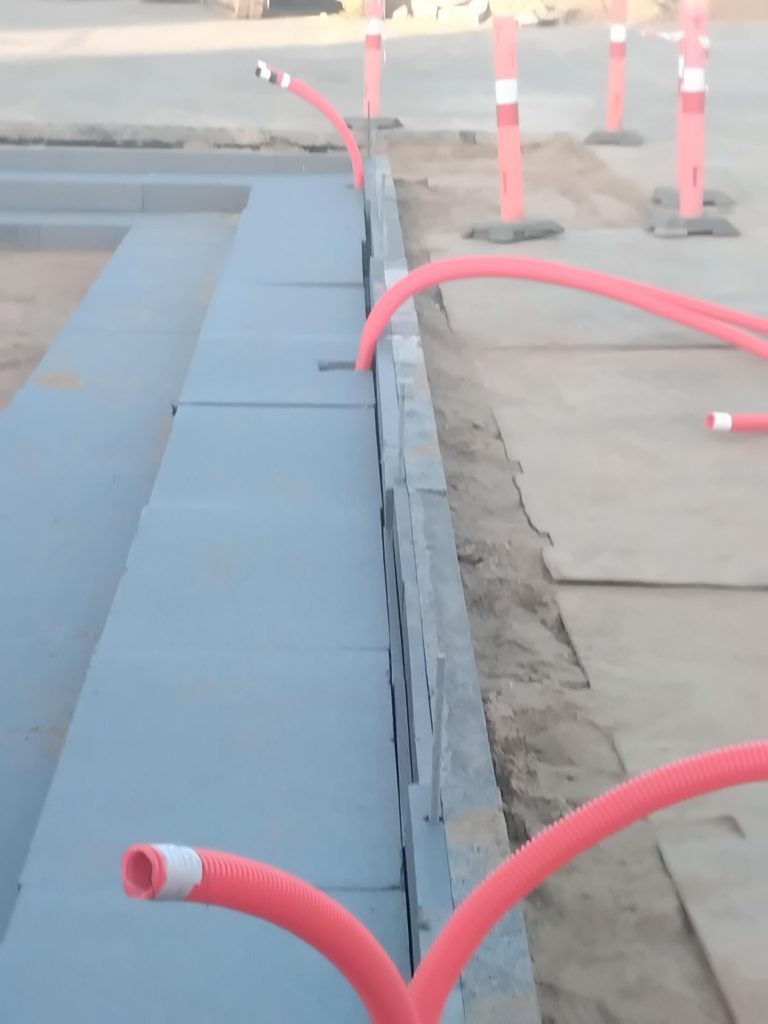

Så er gulvisolering sat og gulvvarmerør også klar .

03-06-25

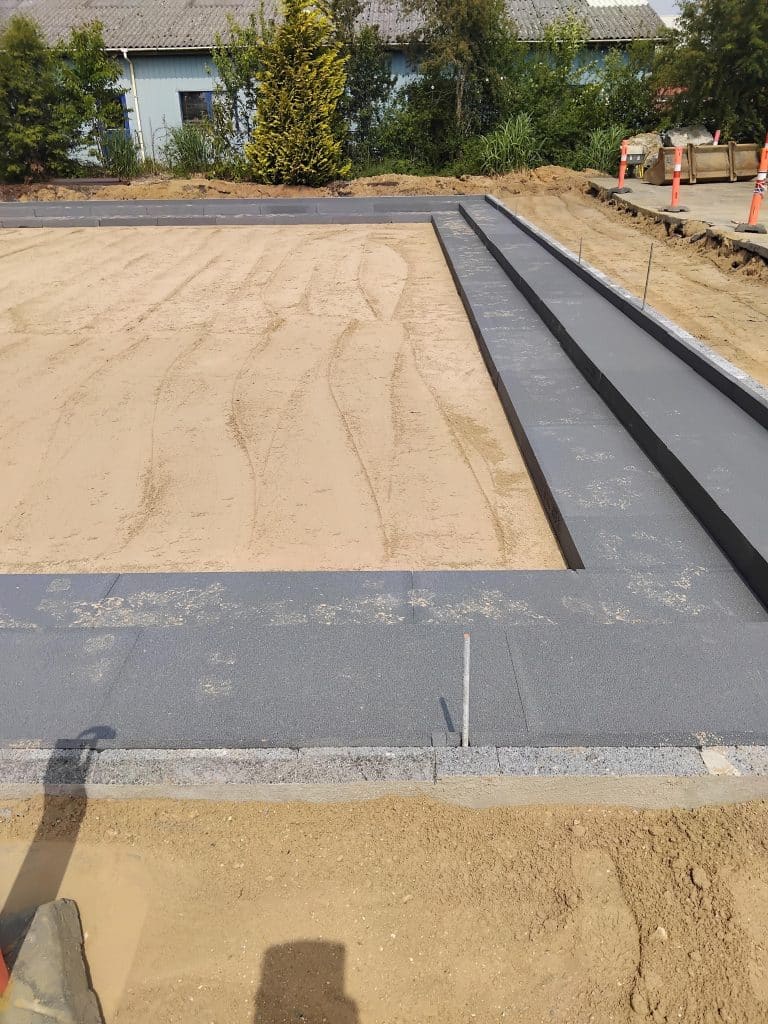

Gulvisolering nærmer sig sin afslutning.


02-06-25
Så skulle der lægges tomrør ud til diverse installationer. Bemærk, at også kloakering er udført.


30-05-25

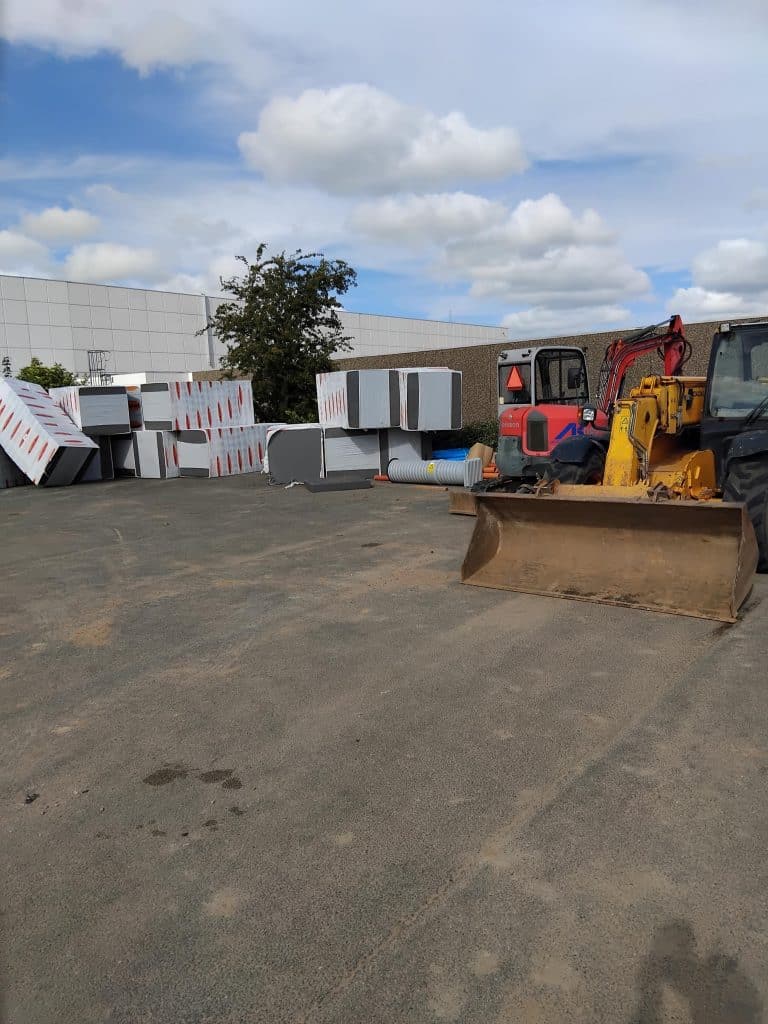

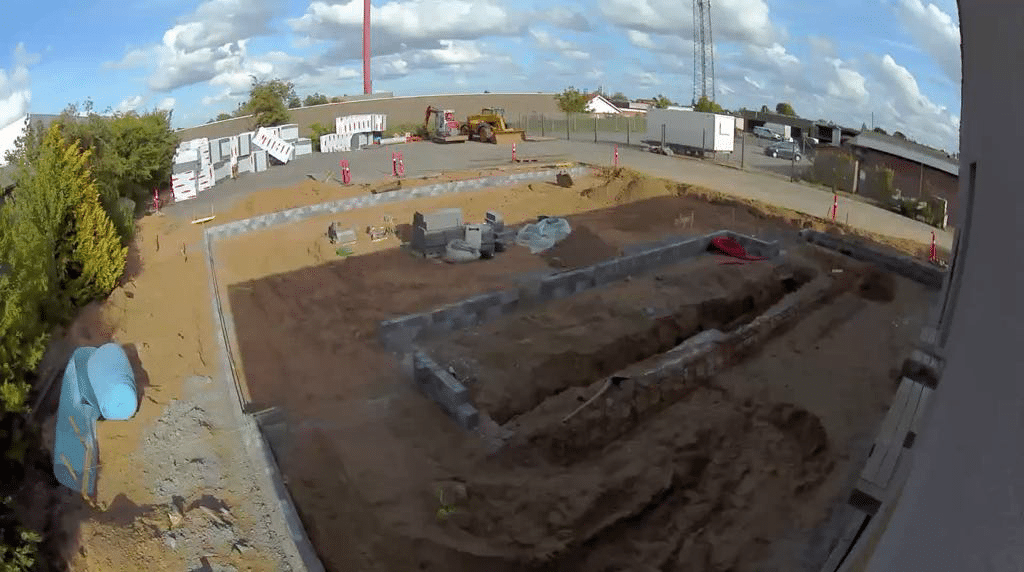

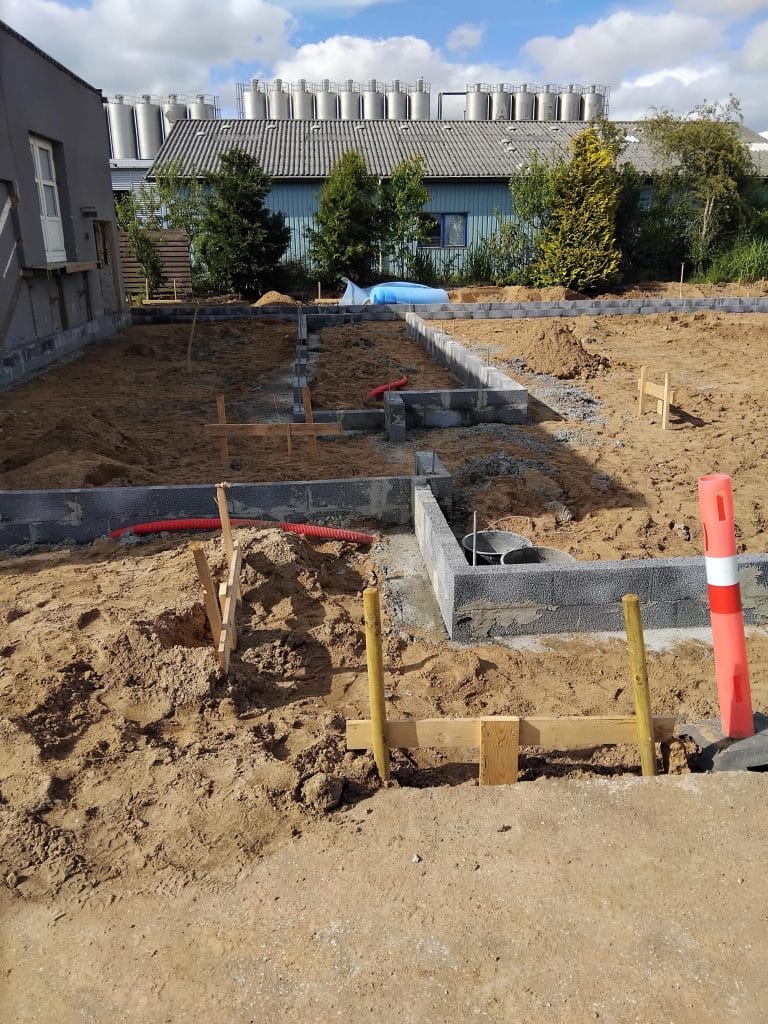

Og der sker mere og mere. Sandpuden er blevet stampet og afrettet, og udlægning af isolering er påbegyndt.


27-05-25

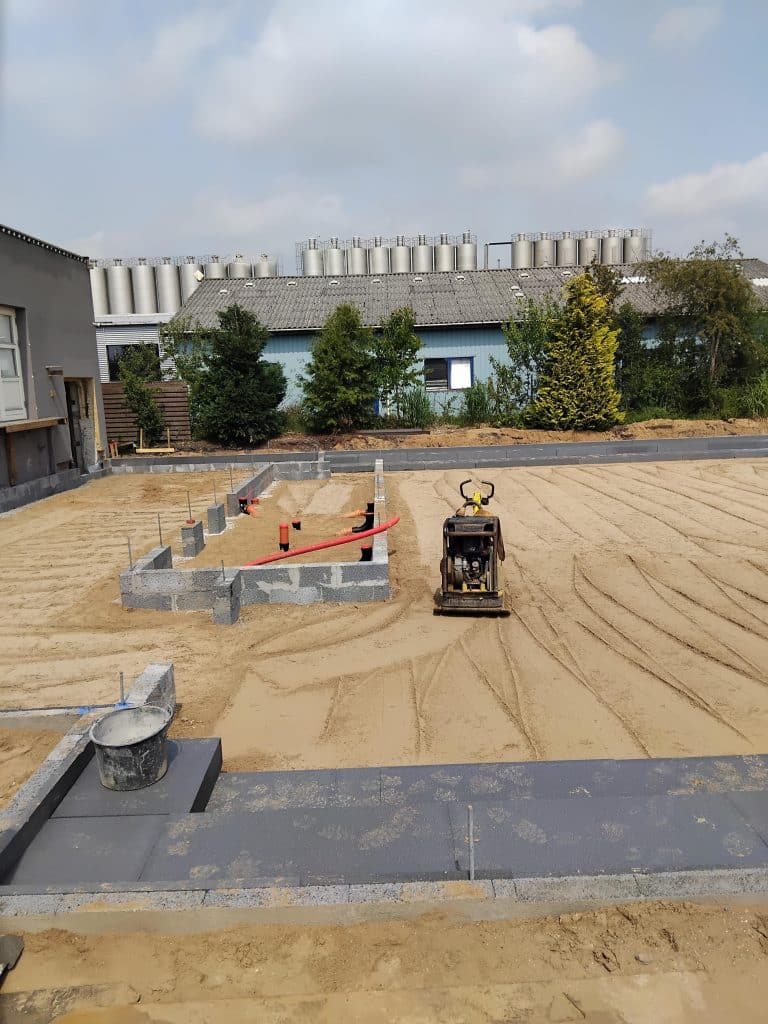

Besked fra Ole:
Fundament færdig støbt. Tjek
Leca sten muret. Tjek
Næste ryk, vibrering af sandpude.
Afretning sand.
Udlægning af 300 mm isolering
Udlægning af armeringsjern
Udlægning af varmeslanger
pumpe flydebeton = gulvhøjde
Vh Ole

26-05-25
Så har vi fået et læs isolering. Det skal der jo til.

23-05-25
Det tager form.


22-05-25
Der er hektisk aktivitet bag kirken. Vi kan snart se hvor de enkelte rum skal være.

20-05-25

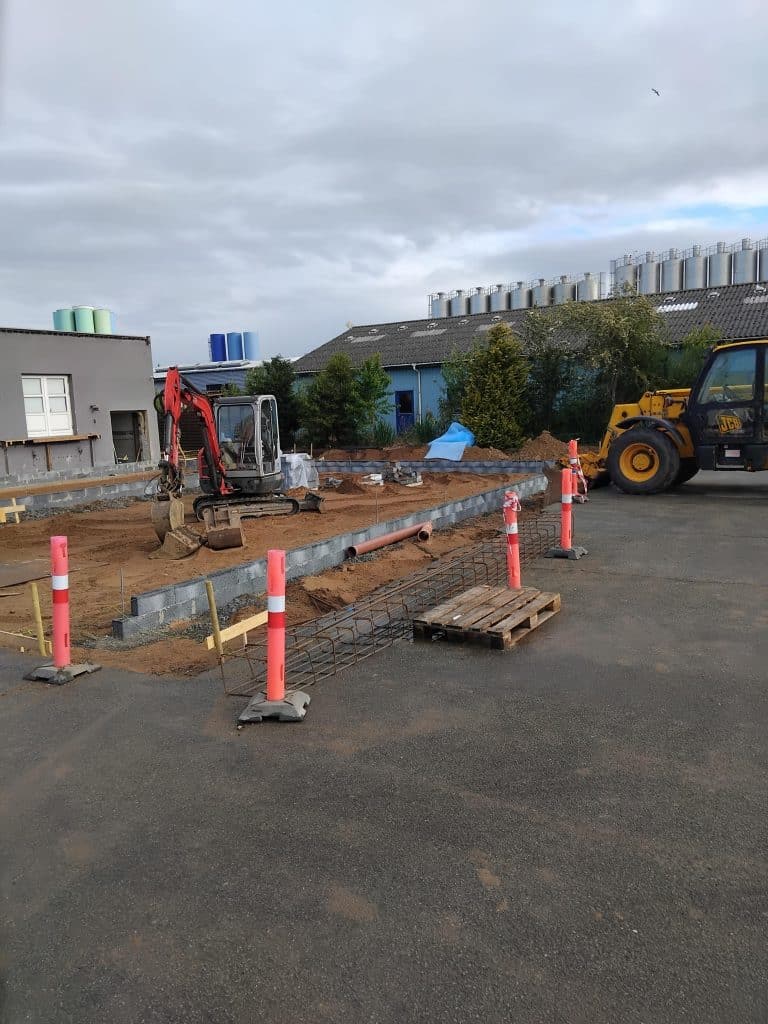

Nu sker der noget hvor vi virkelig kan se at “her kommer der til at stå en bygning. Der støbes og sættes sokkel. Fundamentet er altafgørende for en stabil bygning ligesom det er for os at vi bygger på et stabilt fundament – Jesus Kristus. Ole fortæller mig, at han har talt med vores hovedentreprenør, Svend Arndal, og han siger de forventer at have en lukket bygning til sommerferien. Fantastisk.
15-05-25
Og sådan ser der så ud når ca. 500 tons jord er blevet erstattet af sand, og landmåleren har været og sætte bygningen af.
09-05-25
Der arbejdes videre med byggeriet bag kirken. Der skal flyttes en del jord, og det er da godt det ikke skal ske med skovl, spade og en trillebør. Her kommer et par små videoklip der viser lidt af arbejdet.
Nu også med midlertidig flugtvej.

02-05-2025
Så kom det store skyts og skrællede asfalten af.
01-05-2025

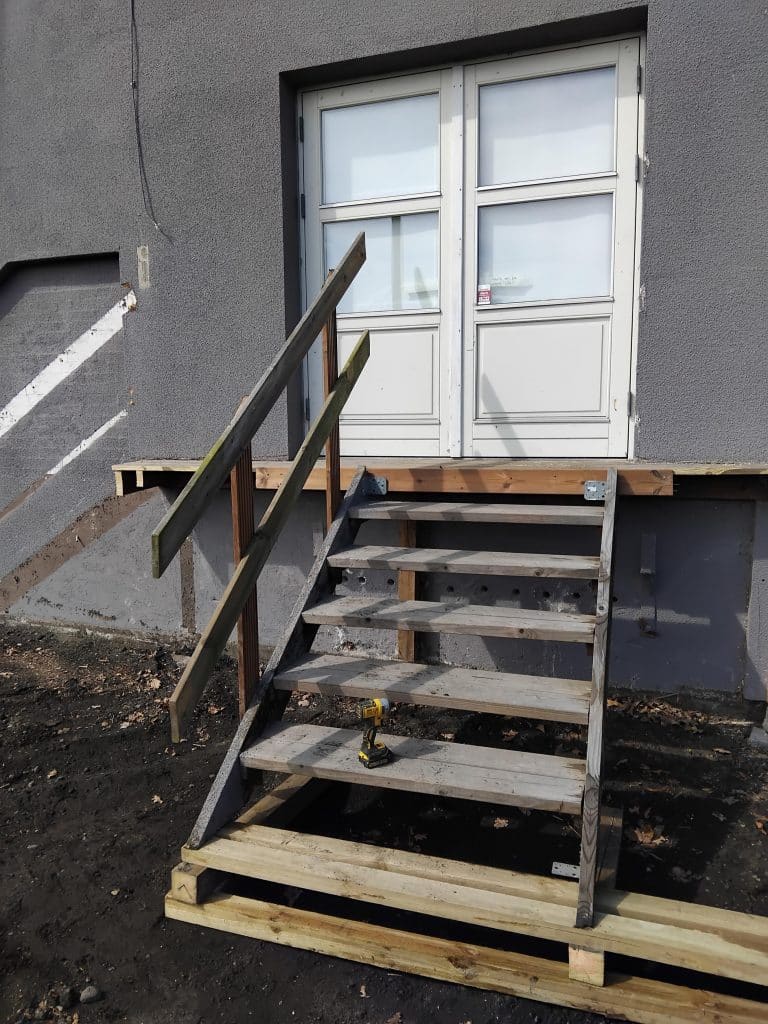

Der sker ting og sager på Ole Rømersvej 8 i Kolding. NU går vi igang. Alle nødvendige vedtagelser er i orden. Tilladelser fra det offentlige og accept af tilbud fra hovedintreprenøren er på plads. Så nu går byggeriet for alvor igang. Idag blev der tegnet op hvor asfalten skulle skæres op for at det kunne fjernes inden gravearbejdet gik igang. Det er graffiti der ikke er hærværk. Senere på dagen kom der en stor skæremaskine – med operatør – og skar rillerne. I morgen kommer de og skræller asfalten af. Trappen og liften er også fjernet nu.
Alt dette betyder, at vi ikke kan parkere bag kirken, så Tove har lavet en aftale med firmaerne henne i nummer 4, at vi må bruge deres p-plads når de ikke selv bruger den. Nedenfor kan I se på en udskrift fra Google Earth hvor vi må holde. Det er markeret med gult.

Hold øje med siden her. Der kommer mere hen ad vejen.
